Практична робота №1

«Планування задач проекту в Microsoft Project 2007»

1. Мета роботи: отримання навичок створення проекту, налаштування його календаря, введення переліку робіт та задання їх параметрів.

2. Приклад планування робіт проекту в Microsoft Project 2007

2.1 Налаштування вікна проету

·       Запустити Microsoft Project 2007.

·       Помістити на робочому столі системи панель представлень – пункт меню «Вид/ Панель представлений».

Рисунок 2.1 – Вікно системи після налаштування

2.2  Збереження проекту у файл – пункт меню «Файл/Сохранить».

2.3 Відкриття створеного файлу проекту – пункт меню «Файл/Открыть».

2.4 Налаштування календаря

·       Відкрити вікно зміни робочого часу – «Сервис/Изменить рабочее время».

·       Для календаря Стандартний (відкривається за замовчуванням) вибрати вкладку Винятки.

·     В полі «Назва» першого порожнього рядка таблиці ввести «День злагоди і примирення».

·     Клік мишею в полі «Початок» цього ж рядка – в цьому полі з’явиться кнопка вибору.

·     Натиснути цю кнопку вибору - відкриється календар.

·     Вибрати в календарі вересень 2012 року і двічі клацнути мишею по даті 14 вересня – встановиться обрана дата початку винятку. За замовчуванням встановлюється така ж дата закінчення винятку і винятки вважаються неробочими днями.

·     Аналогічно додати виняток Новорічні свята, що починається 31.12.12 та закінчується 10.01.13. Підсумковий вигляд вікна після всіх перетворень зображений на рис. 2.2.

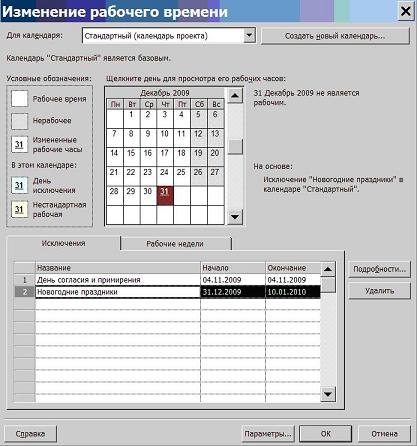

Рисунок 2.2 – Результат введення винятків

2.5 Введення переліку задач проекту

·       Скласти список завдань проекту, що містить віхи, фази і звичайні завдання (табл 2.1). Розташувати завдання таким чином, щоб їх порядок відповідав послідовності виконання, а після кожної фази повинні бути перераховані віхи і завдання, що входять до неї.

·       Клацанням миші вибрати на панелі представлень Діаграму Ганта.

·       У стовпець «Назва завдання» послідовно ввести назви завдань з таблиці завданнь. За замовчуванням всі введені завдання є звичайними завданнями тривалістю 1 день. На діаграмі Ганта вони зображені відрізками синього кольору. Знак питання в стовпці Тривалість означає, що вона не була задана користувачем і є попередньою.

·       У стовпчику «Тривалість» встановити для віх тривалість в 0 днів. Результат - на діаграмі Ганта ці завдання зображені ромбиками. Результат введення завдань проекту зображений на рис. 2.3.

Рисунок 2.3 – Результат введення переліку задач

2.6 Перетворення задачі у фазу

·       Для перетворення завдання у фазу, всі підзадачі цієї фази повинні слідувати в таблиці безпосередньо після неї.

·       Утримуючи ліву кнопку миші в області номерів завдань, виділити рядки завдань з номерами 3 - 8 (згідно рис. 2.3).

·       Натиснути кнопку «на рівень нижче» на панелі інструментів «Форматування». Результат – виділені завдання стають підзадачами, що входять в «Програмування», а саме «Програмування» – фазою, тобто складовою завданням. На діаграмі Ганта фаза зображується відрізком у вигляді горизонтальної дужки. Результат зображений на малюнку 2.3.

·       Виділити завдання з номерами 10 - 13 (згідно рис. 2.3).

·       Натиснути кнопку – «Налагодження» стає фазою, а виділені завдання – її підзадачами. Результат збігається із зображенням на рис. 2.3.

2.7 Створення зв’язку за допомогою миші

·     Навести курсор миші на ромб віхи «Початок проекту».

·     Утримуючи ліву кнопку миші перемістити покажчик на відрізок завдання «Постановка завдання».

·     Відпустити ліву кнопку. Результат – між завданнями створюється зв’язок, який вказує що завдання «Постановка завдання» слідує за віхою «Початок проекту». Цей зв’язок зображується на діаграмі Ганта у вигляді стрілки.

2.8 Створення зв’язку у вікні відомостей про завдання

·     Двічі клацнути мишкою по рядку завдання «Розробка інтерфейсу» в таблиці.

·     У вікні відомостей про завдання вибрати вкладку «Попередники». Вона зображена на рис. 2.4.

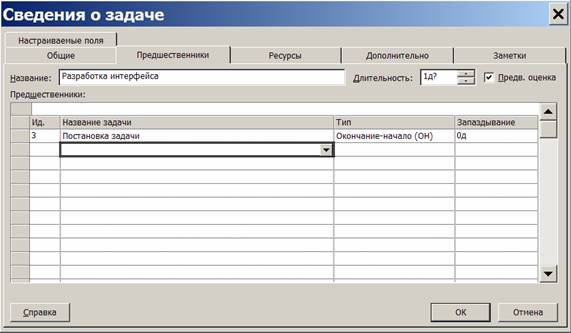

Рисунок 2.4 – Вкладка «Попередники» вікна представлень відомостей про задачу

У першому рядку таблиці в полі «Назва завдання» вибрати «Постановка завдання».

Натиснути Ok. Встановлюється зв’язок «Постановка завдання» і «Розробка інтерфейсу».

2.9 Створення зв'язку за допомогою стовпчика «Попередники»

·       У таблиці представлення «Діаграма Ганта» знайти стовпець «Попередники».

·       У клітинку цього стовпця рядка завдання «Розробка модулів обробки даних» ввести номер завдання-попередника 3.

·       В результаті встановлено зв’язок «Розробка інтерфейсу» і «Розробка модулів обробки даних», зображений на рис. 2.5.

Рисунок 2.5 – Створення зв’язку через стовпець «Попередники»

2.10 Створення інших зв’язків проекту «Розробка програми»

Використовуючи розглянуті вище методи створити інші зв’язки проекту відповідно до табл.2.1.

Таблиця 2.1 – Дані про проект

Назва

Попередники

Тривалість

1

Початок реалізації проекту

-

2

Програмування

-

3

Постановка задачі

1

10

4

Розробка інтерфейсу

3

5

5

Розробка модулів обробки даних

4

7

6

Розробка структури бази даних

3

6

7

Заповнення бази даних

6

8

8

Програмування завершено

4;6

-

9

Налаштування

-

10

Налаштування програмного комплексу

8

5

11

Тестування і виправлення помилок

10

10

12

Складання програмної документації

10

5

13

Налаштування завершено

11;12

-

14

Кінець проекту

13

-

2.11 Типи звязків, затримки, випередження та обмеження

·     Подвійне клацання миші по рядку завдання «Тестування і виправлення помилок у таблиці».

·     У вікні відомостей про завдання вибрати вкладку «Попередники».

·     У рядку попередника «Налагодження програмного комплексу» змінити значення поля «Тип» на «Початок-початок», а в полі «Запізнення» встановити 3д (негативне значення означає затримку).

·     Натиснути Ok.

·     Подвійне клацання миші по рядку завдання «Складання програмної документації».

·     У вікні відомостей про завдання вибрати вкладку «Додатково».

·     В полі «Тип» вибрати обмеження «Якомога пізніше».

·     Натиснути Ok. Результат перетворень зображений на рис. 2.6.

Рисунок 2.6 – Результат перетворень

2.12 Введення тривалості завдань

Введення тривалості завдань виконується в стовпці «Тривалість таблиці діаграми Ганта» або в однойменному полі, розташованому на вкладці «Загальні вікна відомостей про завдання». Необхідно самостійно задати тривалості завдань проекту «Розробка Програми» відповідно до табл.2.1.

2.13 Введення дати початку проекту

·       Вибрати пункт меню «Проект / Відомості про проект».

·       У вікні в полі «Дата Початку» ввести дату 07.09.2012.

·       Натиснути Ok.

3 Завдання для самостійного виконання

3.1 Створити і заповнити проект на основі прикладу в розділі 2 методичних вказівок.

3.2 Згідно з варіантом виконати індивідуальне завдання з планування завдань проекту.

Варіант 1

·       Створити проект «Впровадження бухгалтерської системи», призначений для автоматизації бухгалтерії невеликого підприємства, що складається з 10 чоловік. Дата початку проекту - 1 липня 2012 року. Перелік завдань проекту, їх звязки і тривалості наведені в таблиці 3.1. Віхи мають нульову довжину.

Таблиця 3.1 – Вихідні дані для варіанту 1

Назва задачі

Тривалість (днів)

Попередники

1

Початок проекту

0

2

Вибір системи

3

Вивчення ринку бухгалтерських послуг

7

1

4

Складання вимог до бухгалтерських систем

7

1

5

Консультації з фірмами-розробниками

7

3;4

6

Прийняття остаточного рішення

2

5

7

Вибір закінчено

0

6

8

Придбання програмного забезпечення

9

Укладення договорів

6

2

10

Оплата за ПЗ

2

9

11

Оформлення ПЗ на баланс

3

10

12

Придбання ПЗ завершено

0

11

13

Складання проекту мережі

14

Розробка архітектури мережі

7

7

15

Опрацювання фізичного розміщення мережі

5

14

16

Проект мережі завершено

0

15

17

Придбання комп’ютерів і мережевого обладнання

18

Збір інформації про постачальників і пропозиції

7

7

19

Аналіз і вибір постачальника

5

14;18

20

Укладення договорів

5

19

21

Оплата за обладнання

2

20

22

Оформлення обладнання на баланс

3

21

23

Придбання обладнання завершено

0

22

24

Навчання адміністратора і програміста

25

Курси адміністраторів

18

16

26

Курси програмістів

18

12

27

Здача сертифікаційних екзаменів

3

25;26

28

Начання завершено

0

27

29

Монтаж локальної мережі

30

Встановлення комп’ютерів на робочих місцях

3

23;28

31

Монтаж кабелю

10

23;28

32

Монтаж мережевих пристроїв

10

23;28

33

Підключення кабелю до комп’ютерів та мережевих пристроїв

5

30;31;32

34

Монтаж завершено

0

33

35

Встановлення ПЗ на комп’ютери

36

Встановлення серверу

5

34

37

Створення доменів та користувачів

7

36

38

Перевірка і налаштування роботи мережі

5

37

39

Налаштування мережі завершено

0

38

40

Введення початкових даних

41

Введення довідників

40

39

42

Введення початкових залишків

40

41

43

Введення початкових даних завершено

0

42

44

Навчання персоналу

45

Принципи роботи системи

3

39

46

Вивчення інтерфейсу

5

45

47

Вивчення довідників

20

41;46

48

Вивчення документів і журналів

30

42;47

49

Навчання завершено

0

48

50

Передача в експлуатацію

51

Формування тестової звітності

5

49

52

Акт введення в експлуатацію

3

51

53

Передача в експлуатацію завершена

0

52

54

Кінець проекту

0

53

·     Між завданнями 10 і 11 встановити затримку в 5 днів, необхідну для проходження безготівкової оплати.

·     Між завданнями 21 і 22 встановити затримку в 7 днів, необхідну для проходження безготівкової оплати та доставки обладнання.

·     Встановити тип зв'язку між завданнями 41 і 47 початок-початок і затримку в 5 днів.

·     Встановити обмеження для задачі 42 обмеження не раніше 01.01.2013.

Варіант 2

Створити проект «Ремонт квартири», призначений для проведення ремонту в двокімнатній квартирі. Дата початку проекту – 1 лютого 2012 року. Перелік завдань проекту, їх звязки і тривалості наведені в таблиці 3.2. Віхи мають нульову довжину.

Таблиця 3.2 – Вихідні дані для варіанту 2

Назва задачі

Тривалість (днів)

Попередники

1

Початок проекту

0

2

Заміна вікон

3

Замір вікон

2

1

4

Замовлення і оплата вікон

2

3

5

Встановлення вікон

2

4

6

Обробка укосів

2

5

7

Заміна вікон завершена

0

6

8

Заміна дверей

9

Замір дверей

2

1

10

Замовлення і оплата дверей

2

9

11

Установка дверей

3

10

12

Заміна дверей завершена

0

11

13

Заміна опалювальних приладів

14

Замовлення і оплата опалювальних приладів

3

1

15

Встановлення опалювальних приладів

5

14

16

Заміна опалювальних приладів завершена

0

15

17

Вирівнювання стін

18

Стіни в спальні

4

7;12;16

19

Стіни у вітальні

4

18

20

Стіни в кухні

3

19

21

Стіни в передпокої

4

20

22

Вирівнювання стін завершено

0

21

23

Санвузол

24

Зняття штукатурки в санвузлі

3

12;16

25

Обробка стін санвузлів

4

24

26

Обробка стелі санвузла

2

25

27

Обробка підлоги санвузла

2

25

28

Установка сантехнічного обладнання

1

27

29

Ремонт санвузла завершено

0

28

30

Ванна

31

Зняття штукатурки у ванній

3

12;16

32

Обробка стін ванної

5

31

33

Обробка стелі ванної

2

32

34

Обробка підлоги ванної

2

33

35

Встановлення сантехніки

1

34

36

Ремонт ванної завершено

0

35

37

Обробка стін

38

Обробка стін у спальні

5

22;29;36

39

Обробка стін у вітальні

7

38

40

Обробка стін у кухні

5

39

41

Обробка стін у передпокої

40

42

Обробка стін завершена

0

41

43

Стелі

44

Замір

2

22

45

Замовлення і оплата стель

2

44

46

Натяжна стеля у спальні

2

38;45

47

Натяжна стелі у вітальні

2

39;45

48

Панельна стеля в кухні

2

40

49

Натяжна стеля в передпокої

2

41;45

50

Монтаж стелі завершено

0

46;4;48;49

51

Підлоги

52

Обробка підлоги в спальні

6

46

53

Обробка підлоги у вітальні

6

47

54

Обробка підлоги на кухні

3

48

55

Обробка підлоги в передпокої

5

49

56

Обробка підлоги завершена

0

52;53;54;55

57

Облаштування кухні

58

Замовлення і оплата кухонного обладнання

5

48

59

Заміна кухонного обладнання

3

54;58

60

Облаштування кухні завершено

0

59

61

Кінець проекту

0

60

·       Затримки між задачами згідно з табл.3.3.

Таблиця 3.3 – Таблиця затримок

Попередник

Наступник

Затримка

4

5

15

5

6

15

10

11

7

14

15

5

45

46

20

45

47

20

45

49

20

58

59

25

4. Зміст звіту

4.1 Назва і мета роботи

4.2 Порядок виконання роботи (зі скріншотами)

4.3 Висновки
