ЛК.03 – ЖИТТЄВИЙ ЦИКЛ ПРОЕКТУ



Анотація

Поняття життєвого циклу програмного проекту. Зв’язок моделі життєвого циклу програмного проекту і підходів до управління та показників програмних проектів. Неструктурований життєвий цикл програмних проектів. Каскадна модель життєвого циклу програмних проектів. V-подібна модель життєвого циклу. Інкрементна модель життєвого циклу програмного проекту. Спіральна модель проектування.  Ітеративна модель життєвого циклу програмного проекту.



3.1 Поняття життєвого циклу програмного проекту



Важливою рисою будь-якого проекту є процес його виконання.

Процес передбачає розтягнутість у часі і має також назву життєвий цикл, що більш точно відповідає таким обов’язковим складовим проекту як його дата початку і кінця.

ЖЦ проекту – проміжок часу між появою проекту і його завершенням.

ЖЦ проекту є початковими даними для прийняття рішень з капітальних вкладень на його реалізацію та інвестиції. Стани, через які проходить проект називаються фазами. Кількість етапів і їх послідовність залежить від конкретних умов здійснення і досвіду основних учасників. Однак логіка і основний зміст етапів є загальними.

Керівники проектів розглядають питання життєвого циклу по-різному, значною мірою на це впливають характер та особливості того чи іншого проекту, його зміст. Відповідно до пропозиції інституту створення і управління проектами прийнято розділяти 4 основних фази:

1— концепція (формування проекту);

2 – розробка (планування);

3 – реалізація (здійснення);

4 – завершення.

Водночас в інформатиці часто застосовують інший підхід:

1 – усвідомлення потреби;

2 – формулювання вимог;

3конструювання системи;

4реалізація;

5 – апробування;

6обслуговування.

Ще один із можливих підходів до визначення фаз і стадій життєвого циклу проектного менеджменту наведено у табл. 3.1.



Таблиця 3.1 – Фази життєвого циклу проектного менеджменту

Фаза життєвого циклу

Стадія

Характеристика

Результат

Зародження

1. Концепція

Компанія, уряд або інша організація визначає потребу у новому продукті

Загальна ідея. Приблизні витрати за проектом коливаються в межах ± 30 %

2. Вивчення можливостей

Концепція перевіряється у деталях з метою визначення її реалістичності, життєздатності

Приблизний обсяг робіт, масштаб витрат, терміни виконання. Приблизні витрати — з коливанням ±10 %

Зростання

3. Планування

Розробляється план виконання

Необхідні документи з обсягів та якості. Затверджений бюджет (коливання ± 5 %) і календарний план, ресурсний план

4. Конструкторська розробка

Розробляються і погоджуються принципова схема, детальне креслення кожного компонента

Зрілість

5. Забезпечення

Уточнюються необхідні матеріали та обладнання

Контроль:

6. Виробництво (монтаж)

Продукція виробляється за допомогою матеріалів, устаткування з використанням креслення

·  обсягів

·  якості

·  витрат

·  використання ресурсів

·  своєчасності

Завершення

7. Приймання

Кінцевий продукт перевіряється для встановлення відповідності його вимогам проекту

Завершення робіт, використання продукту, оцінка отриманих вигод, нагородження і розпуск команди, аудит і підсумкова звітність



Момент оформлення офіційних документів може вважатися моментом початку і закінчення проекту. Головне в процесі виявлення фаз ЖЦ проекту – це виявлення конкретних контрольних точок. Під час проходження яких переглядається додаткова інформація та оцінюються можливі напрямки розвитку проекту.

Узагальнюючи наведені вище підходи до управління проектом на основі його життєвого циклу, визначимо такі основні фази: початкова фаза або концепція; розробка; реалізація і контроль; завершення. Розгляньмо кожну з цих чотирьох фаз.

Фази проекту.

1 – Початковиа фаза або концепція.

Головний зміст робіт – розробка концепції проекту. Яка включає збір початкових даних і аналіз існуючого стану, попередні дослідження. Виявлення потреб у змінах проекту, визначення проекту, яке включає в свою чергу: Цілі, Задачі, Результати, Основні вимоги, Обмежувальні умови, Критерії, Рівень ризику, Оточення проекту, Потенційні учасники, Необхідний час, Ресурси, Кошти та інш.

Визначення та порівняльна характеристика альтернатив. Представлення пропозицій, їх випробування та експертиза, затвердження концепції і отримання схвалення для наступної фази розробки.

2 – Фаза розробки – розробка основних компонент проекту і підготовка до його реалізації.

Загальний зміст робіт:

-         Призначення керівника проекту і формування команди проекту.

-         - Встановлення ділових контактів, встановлення вимог замовника і власника проекту, ключових учасників.

-         Розвиток концепції та основний зміст проекту:

-         Кінцеві результати, Стандарти якості, Структура проекту, Основні роботи, Необхідні ресурси. Структурне планування в т.ч. декомпозиція проекту, потреба в ресурсах, календарні плани, укрупнені графіки, кошторис і бюджет проекту, потреба в ресурсах, розподіл позовів (исков). Організація проведення торгів, укладення субконтрактів. Організація проведення базових проектів і дослідно-конструкторських робіт по проекту, представлення проекту, отримання ухвали для продовження робіт.

3 – Фаза реалізації проекту – виконання основних робіт по досягненню основних цілей проекту.

Основні роботи цієї фази:

1 – Організація проведення торгів і укладання контрактів;

2 – Введення в дію системи управління проектами;

3 – Організація виконання робіт;

4 – Введення в дію засобів і способів комунікації учасників проекту;

5 – Введення в дію системи мотивації і стимулювання команди проекту;

6 – Детальте проектування і технічна специфікація;

7 – Оперативне планування робіт;

8 – Встановлення системи інформаційного контролю за ходом робіт;

10 – Виконання робіт, передбачених проектом;

11 – Керівництво, координація робіт, узгодження темпів, моніторинг прогресу, прогноз стану, оперативний контроль, регулювання основних показників проекту;

12 – Розвязання проблем що виникли і задач.

4 – Фаза завершення проекту – на цій фазі досягаються кінцеві цілі проекту, підведення підсумків вирішення конфліктів і закриття проекту.

Як уже зазначалося раніше, результатом проекту є продукт, який характеризується унікальністю. Унікальність продукту передбачає, що процес його створення також має бути в тій чи іншій мірі унікальним.

Однак менеджер проекту не може створювати кожного разу життєвий цикл «з нуля», замість цього він звертається до перевіреної і узагальненої практики, яка адаптується для конкретного проекту.

Існує багато моделей життєвого циклу, які з’являлися і розвивалися поступово. Менеджер проекту має розуміти переваги і недоліки кожної з них, для того, щоб обрати і використати правильну модель для кожного конкретного проекту.

3.2 Зв’язок моделі життєвого циклу програмного проекту і підходів до управління та показників програмних проектів

Згідно з результатами аналізу Standish Group, проведеного за період з 1994 р. по 2000 р. на основі вивчення близько 30 тис. проектів з розробки ПЗ у різних країнах світу, значна кількість проектів з розробки ПЗ зазнала повної невдачі чи призвела до суттєвих перевитрат фінансових ресурсів і часу (рис. 3.1).

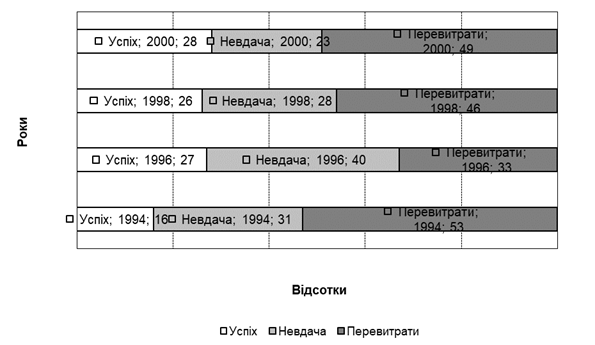

Рис. 3.1 – Розподіл між проектами, що закінчилися успішно, невдачею чи призвели до суттєвих перевитрат фінансових ресурсів і часу за період 1994-2000 рр.

Незважаючи на тенденцію зростання кількості успішних проектів і скорочення кількості проектів, що закінчилися невдачею у 2000 р. в порівнянні з 1994 р., в цілому ситуація є вкрай негативною, оскільки повністю успішними залишається значно менше третини проектів. Серед основних причин, згідно з результатами дослідження Standish Group, називається невміле чи неефективне управління проектами з розробки ПЗ.

Ефективне управління процесом розробки ПЗ можливе за умов повного розуміння процесів, що відбуваються в процесі роботи над проектом.

Життєвий цикл проекту представляє собою модель виконання проекту, від рівня відповідності якої підходам, що використовуються для управління, у значній мірі залежить кінцевий успіх проекту.

3.3 Неструктурований життєвий цикл програмних проектів

На початкових етапах розробки ПЗ процес не був структурованим, його модель можна було представити як постановку завдання та його виконання до того часу, доки воно не буде зроблено, чи відмінено.

Можливість використання такої моделі відповідала характеру ПЗ для якого вона використовувалася – це, насамперед, ПЗ, що створювалося для наукових розрахунків. Подібне ПЗ не відрізнялося структурною складністю, було порівняно невеликим за обсягами.

Однак використання неструктурованої моделі життєвого циклу для великих і складних за структурою програмних проектів ускладнено, оскільки модель не відповідає процесам, що необхідні для створення подібного ПЗ.

3.4 Каскадна модель життєвого циклу програмних проектів

Як було зазначено раніше, першою загальновизнаною моделлю життєвого циклу програмного проекту вважається модель SLC. Однак незворотній характер етапів моделі не відображав прийняту у практиці більшості компаній-розробників ПЗ можливість повернення на попередні етапи.

Як уже зазначалося, в даний час модель SLC вважається застарілою і у «чистому» вигляді майже не застосовується, однак вона стала основою практично всіх сучасних моделей вивчення життєвого циклу розробки ПЗ, термінологія та послідовність етапів SLC були запозичені більш досконалими моделями, тому їх сутність та значення для характеристики діяльності з розробки ПЗ не втратили своєї актуальності в наш час.

Каскадна модель характеризується структурою впорядкованих стадій з яких складаються стадії створення і впровадження. Така впорядкованість передбачає, що всі передбачені роботи повинні виконуватись на стільки ретельно, щоб не переглядати прийняті рішення. Модель містить цикл тільки на стадії супроводу.

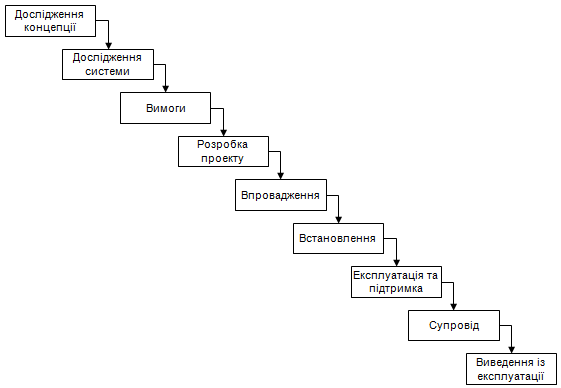

Рис. 3.2 – Каскадна модель життєвого циклу розробки ПЗ SLC



Переваги каскадної моделі:

1)    Детермінованість моделі;

2)    Чітка регламентованість (що спрощує управління проектом, особливо контроль за виконанням);

Недоліки каскадної моделі:

1)    Від затвердження ТЗ до впровадження готового продукту минає багато часу. Існує ризик. Що вимоги користувачів зміняться і не будуть задоволені;

2)    Можливі випадки, коли реальні потреби залишились незмінними, але були неправильно або недостатньо використані користувачем під час розробки ТЗ.



3.5 V-подібна модель життєвого циклу

На заміну каскадній моделі була запропонована V-подібна (шарнірна) модель, яка покликана усунути зазначені недоліки, зокрема поєднати етапи постановки завдання та перевірки його відповідності специфікаціям (рис. 3.3).

Однак «інженерний» підхід до розробки ПЗ, реалізований у моделі SLC та V-подібній моделі, виявився неконкурентноздатним, особливо для крупних проектів – тривала поетапна розробка проекту призводила до того, що процес розробки часто виходив за рамки встановленого бюджету та часових обмежень, а кінцевий продукт часто виявлявся таким, що запізнювався з виходом на ринок.

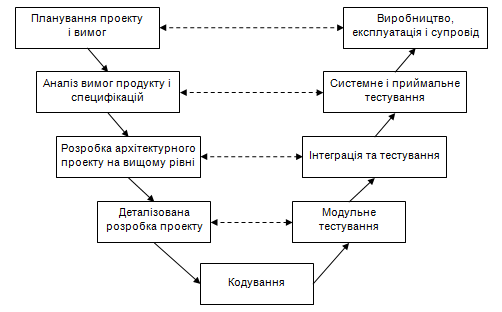

Рис. 3.3 – V-подібна модель управління процесом розробки ПЗ

З погляду управління інноваціями, слід зазначити, що моделі SLC та V-подібна модель не пристосовані до можливості впровадження ефективного інноваційного менеджменту. Реалізація проекту може тривати декілька років, однак, відповідно до даних моделей, розроблені на його початку вимоги та план реалізації не враховують науково-технічний прогрес, вони орієнтовані на використання тих технологій, які були актуальними на початок робіт над проектом, що в результаті призводить до створення продукту який є морально застарілим та неконкурентноздатним ще до свого виходу на ринок.



3.6 Модель життєвого циклу на основі розробки прототипів

Модель ЖЦ на основі розробки прототипів передбачає створення повністю або частково робочих моделей готової системи. Такий підхід схожий до використання зменшених моделей будівель у архітектурі.

Основний недолік моделі – наслідок конфлікту інтересів – можливість бути втягненим у нескінченний цикл вдосконалення продукту ще до його виходу у світ.

3.7 Інкрементна модель життєвого циклу програмного проекту

Інкрементна модель ЖЦ передбачає розробку і поставку продукту частинами.

Перевага моделі – вона дозволяє рухатися вперед, зберігаючи інтереси обох сторін.

Недолік – зростання складності проекту та вартості і тривалості його розробки.

3.8 Спіральна модель проектування

Вирішити основні недоліки моделі SLC покликана спіральна модель, яка відповідно до Б. Боема являє собою рухомий ризиком генератор процесної моделі, тобто являє собою модель процесу, в якій ризик виступає у якості фактору, що примушує її до розвитку.

Дана модель використовується для управління проектами з розробки програмного забезпечення, в яких бере участь значна кількість розробників. Вона має дві головні особливості: перша полягає в тому, що використовується циклічний підхід до поступового нарощування рівня визначеності та реалізації системи в умовах зниження її рівня ризику; друга являє собою набір певних віх (чи контрольних точок), котрі необхідні для того, щоб була можливість відслідковувати реальність впровадження та двостороннє узгодження рішень.

Ризик у даному випадку являє собою ситуації чи можливі випадки, що можуть стати на заваді проекту при досягненні ним певної мети (рис. 3.4).

Рис. 3.4 – Діаграма спірального розвитку

Відповідно до рис. 3.4 можна відзначити, що рух до кінцевої точки, який відбувається у напрямку руху годинникової стрілки на даній діаграмі, проходить значну кількість стадій, на кожній з яких, по-перше, відбувається уточнення функціональності кінцевого продукту, а, по-друге, спостерігається постійне зростання кумулятивних затрат на проект, які можна визначити у кожен конкретний момент часу роботи над проектом як абсолютну величину відстані між кожною точкою на спіралі та точкою перетину осей на діаграмі.

На відміну від попередніх розглянутих моделей, спіральна модель значно краще підходить до ефективного управління інноваціями. Окремі витки спіралі розпочинаються з етапів оцінки ризику та планування, які можуть включати також і підбір та оцінку можливих інновацій у діяльності підприємства. Таким чином, кожен виток спіралі може передбачати інноваційну діяльність і розробка може бути спланована з урахуванням переваг, які будуть отримані в результаті впровадження інновацій у роботі підприємства-розробника.

Переваги – відсутність нестач каскадної моделі, так як можна враховувати вимоги, що змінилися.

Недоліки – складність планування та організації робіт, значні витрати ресурсів при розробці великиз проектів. Використовується для невеликих проектів, існує велика невизначеність відносно вимог користувача.

Щоб підтвердити переваги спіральної моделі саме з погляду можливостей впровадження інновацій, Б. Боем наводить наступний приклад, згідно з яким на початку 1980-х рр. одна урядова установа стала замовником потужної інформаційної системи, що повинна була забезпечувати роботу понад однієї тисячі користувачів, розміщувалася у великому будівельному комплексі, мала потужні аналітичні та запитові можливості до великої динамічної бази даних. У контракті на розробку даної інформаційної системи була зафіксована вимога, згідно з якою час реакції системи на дії користувача не повинен перевищувати однієї секунди.

Використовуючи класичний підхід (каскадну модель) до проектування ПЗ і розробивши близько двох тисяч сторінок документів з вимогами, архітектори з програмного забезпечення визначили, що поставлене завдання можна реалізувати, побудувавши систему за Архітектурою А, приблизна вартість якої склала близько 100 млн. дол. США. Однак зазначена сума перевищувала рамки встановленого бюджету і реалізація проекту за таких умов була неможливою.

Лише завдяки створенню прототипу інтерфейсу користувача дослідним шляхом було встановлено, що вимога щодо часу реакції системи на дії користувача, який не повинен перевищувати однієї секунди, є завищеною, і достатньо затримки до чотирьох секунд. В результаті переробки вимог та вибору принципово іншої архітектури системи оціночна вартість системи була знижена до 30 млн. дол. США (рис. 3.5).

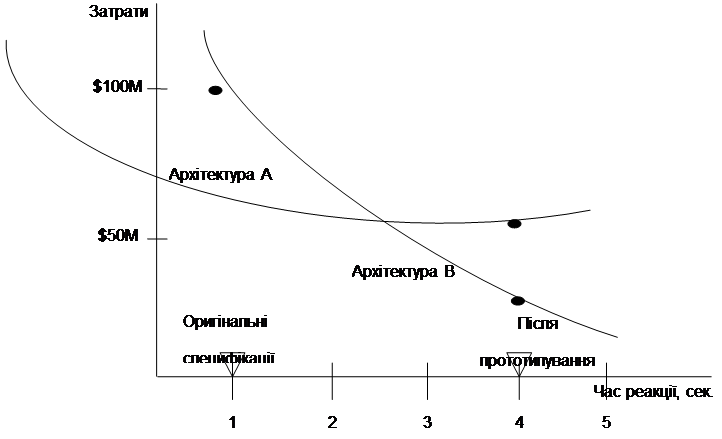

Рисунок 3.5 – Дві архітектури системи: затрати у порівнянні з часом реакції

На рис. 3.5 зображено дві можливі архітектури побудови системи. Кожна з них має свою сферу застосування: архітектура А здатна забезпечити більш високу швидкість реакції системи, проте архітектура B за умов невисоких вимог до швидкості реакції має значно нижчу вартість реалізації.

У тому випадку, коли при проектуванні використовується каскадна модель, можливі варіанти, коли після проектування за умов зміни вимог до системи рівень економії виявиться не достатньо високим, оскільки не розглядаються інші, можливо інноваційні, підходи (у даному випадку, коли використовується архітектура А і рух йде по верхній кривій на рис. 3.5 зліва направо).

Якщо ж за основу використовується спіральна модель, то прототип системи співвідноситься з ризиками. У даному випадку на початку кожного нового витку проектування системи визначається проблема й відшукуються її найбільш оптимальні шляхи вирішення: архітектура B буде обрана як найбільш оптимальний варіант на одній з ітерацій проектування за умов ідентифікації ризику завищених вимог (часу реакції системи менше однієї секунди) та їх зміщення до 4 сек (рис. 3.5).

Таким чином, початок кожного нового витка спіралі може бути здійснений з переоцінки ризиків та визначення рішень і технологій, які доцільно застосувати у проекті. Саме з цієї точки зору спіральна модель значним чином відповідає основним положенням ефективного інноваційного менеджменту: початок кожного нового витка може бути здійснено з визначення нововведень, впровадження яких у процес розробки принесе найбільший економіко-технічний ефект.

3.9 Ітеративна модель життєвого циклу програмного проекту

Подальший розвиток ідей спіральної моделі був здійснений у так званому «ітеративному підході», який вперше був запропонований Ф. Крачтеном.

Оригінальна спіральна модель Б. Боема використовує ітератівний підхід лише по відношенню до процесу проектування, інші складові процесу розробки ПЗ є послідовними, як у каскадній моделі. Ф. Крачтен поширив ітеративний підхід на усі інші складові процесу розробки ПЗ, виділивши при цьому чотири фази життєвого циклу:

1.            Початок. На даній стадії команда приділяє основну увагу розумінню бізнес-варіанта проекту, визначенню його масштабу, можливості досягнення реалізації. Проводиться аналіз проблеми, складається документ-концепція, попередньо оцінюються графік, бюджет, а також фактори ризику проекту.

2.            Дослідження. Уточнюються вимоги до системи, задається вихідна архітектура, демонструється попередній прототип системи.

3.            Побудова. Головна увага приділяється реалізації. На цій стадії створюється основна частина програмного коду, закінчується планування та доробка архітектури.

4.            Впровадження. Проводиться бета-тестування; користувачі та команда супроводження системи отримують досвід роботи з нею. Протестована базова версія ПЗ передається користувачам та розгортається для використання.

Ітеративна модель передбачає послідовний випуск життєздатних версій по закінченню кожної ітерації на усіх фазах життєвого циклу процесу розробки (рис. 3.6). В своїй основі ітеративна модель у значній мірі подібна спіральній, за тією відмінністю, що окремі ітерації (витки спіралі) охоплюють не лише процес проектування, а й усі інші процеси, для яких це можливо (процеси поділяються на робочі та допоміжні, кожен процес може мати свій цикл ітерацій, що не завжди має відповідати циклу інших процесів).

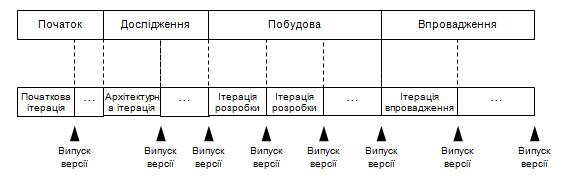

Рис. 3.6 – Фази та ітерації, що призводять до появи життєздатних версій



Оскільки ітеративна модель розвинула основі положення спіральної моделі і, фактично, замінила її, то звичайно у сучасних умовах під спіральною моделлю процесу розробки ПЗ розуміють не оригінальну спіральну модель, розроблену Б. Боемом, а ітеративну модель Ф. Крачтена. Сам підхід набув широкої популярності і став відноситися до управління будь-якими проектами, а не лише проектами з розробки ПЗ [107].

У 1998 р. Б. Боем у співавторстві з іншими дослідниками запропонував модифікацію спіральної моделі, яка отримала назву спіральної моделі «Win-Win». Спіральна модель «Win-Win» фактично є представленням гри двох учасників, причому умовою виграшу для них є успішне закінчення проекту.

На наш погляд, спіральна та ітеративна моделі, на відміну від попередніх, мають значні можливості для ефективного впровадження інновацій у діяльності з розробки ПЗ. Початок кожної нової ітерації доцільно розпочинати з процесу вибору та оцінки нововведень з максимальним економіко-технічним ефектом як для конкретного проекту, так і для фірми-розробника взагалі з урахуванням можливих ризиків, зокрема, затримки у реалізації проекту з причин впровадження інновацій.



СP.03 – Життєвий цикл проекту

Об’єктно-орієнтована модель життєвого циклу [6, С.121-178]. Моделі швидкої розробки [3, С. 23-34]. Гібридні моделі життєвого циклу програмних проектів [6, С.164-169].
