Анотація
Введення до методологій управління
програмними проектами. Загальна характеристика методології MSF в управлінні програмними
проектами. Моделі, які складають методологію MSF. Модель процесу MSF.
Планування з урахуванням ризиків у MSF. Орієнтація на випуск версій продукту у
MSF. Орієнтація на продукт у MSF. Загальна характеристика методології RUP в
управління програмними проектами. Виміри процесу розробки у методології RUP.
Статичний зміст процесу у RUP.
Методології
управління програмними проектами являють собою набір вивірених підходів, які
регламентують організацію процесу розробки ПЗ.
Вони
основані на перевірених практикою методах і регламентують значну кількість
питань, пов’язаних з виконанням проектів, зокрема розподіл ролей, модель
життєвого циклу, документи, які використовуються в процесі розробки та ін.
Корпорація
Microsoft є розробником двох взаємодоповнюючих стандартів – MSF (Microsoft Solutions Framework) та MOF
(Microsoft Operations Framework).
Стандарт MSF відповідає за розробку ПЗ, а MOF – за розгортання і
використання ПЗ .
MSF являє
собою «виважений і дисциплінований підхід до технологічних проектів, оснований
на наборі принципів, моделей, дисциплін, концепцій, рекомендацій і доведених
практик від Microsoft» [141, С. 4]. MOF розроблено на основі стандарту ITIL (IT
Infrastructure Library),
який створений за участі уряду Великобританії і є найбільш поширеним у даний
час підходом до управління службами інформаційних технологій у світі [17].
В основі
MSF лежать наступні ідеї:
-
управління ризиками і їхнє планування;
-
випуск проміжних версій;
-
планування активності;
-
чітко позначені контрольні віхи;
-
проектні групи невеликої чисельності.
Моделі, що
входять до складу MSF (модель проектної групи, модель процесу, модель
програмного забезпечення) допомагають знайти відповіді на критично важливі
питання на кожному з етапів проектування.
Модель
проектної групи розглядає питання, яким чином повинна бути побудована і
структурована проектна група, для того щоб можна було оптимізувати процес
проектування за строками, якістю і витратами.
Характеристики
ефективної проектної групи відповідно до MSF:
-
кожний спілкується з кожним, і кожен робить реальну роботу;
-
загальні для всіх членів групи цілі і плани;
-
кожний розуміє як проблеми кінцевого користувача, так і проблеми
розробника;
-
кожний несе відповідальність за свою роботу, у тому числі і
перед групою.
Суттєвою
особливістю підходу MSF є заперечення ієрархічного способу структурування
проектної групи. Модель не встановлює підпорядкування учасників, вона визначає
основні ролі, закріплені за членами проектної групи (рис. 10.1).

Рис. 10.1 – Основні ролі проектної групи MSF
Модель
проектної групи MSF ніяк не співвідноситься з організаційною структурою. За
кожним членом проектної групи закріплюється конкретна роль, для якої будується
специфічний план робіт, що потім входить у загальний план проекту як складова
частина.
Параметри
різних ролей у складі проектної групи формалізовані в таблиці 10.1.
Таблиця 10.1 – Ролі у складі проектної групи MSF
|
Роль |
Відповідальність |
Навички |
Пріоритети |
|
Управління продуктом |
Визначення проблеми. Просування продукту |
Висока комунікабельність |
Задоволеність замовника |
|
Управління програмою |
Керування специфікаціями. Координація робіт. Відстеження стану проекту |
Досвід керування проектами. Висока комунікабельність. Уміння писати тексти |
Розробка якісного продукту в термін і в рамках виділеного
бюджету Виявлення і вирішення проблем |
|
Розробка |
Проектування функціональності. Створення продукту. Тестування продукту |
Рішення проблем. Досвід розробки |
Надійний і повний продукт |
|
Тестування |
Визначення стратегії тестування. Проведення тестування. Відстеження результатів тестування |
Уміння розрізняти причини і наслідки, навички діагностування
ситуації. Уміння моделювати критичні ситуації. Розуміння принципів функціонування продукту |
Погоджений і надійний продукт |
|
Навики користувачів |
Розробка документації. Ведення глосарію . Тестування. Навчання користувачів |
Технічний письменник |
Продукт, який можна використовувати і супроводжувати |
|
Управління випусками |
Прогнозування ситуації. Підготовка впровадження. Супровід продукту на етапі впровадження. Забезпечення адекватної інфраструктури, коли в ній є
необхідність |
Розуміння оперативної ситуації. Комунікабельність. Розуміння і відстеження динаміки взаємин між організаціями. |
Забезпечення впровадження і розвитку продукту |
Модель
проектної групи MSF має на увазі постійну роботу всіх ролей над проектом. Ролі
мають різне навантаження протягом циклу проекту, відповідають за досягнення
відповідних віх і т.п., але працюють над проектом від
моменту його початку і до завершення.
Дотримання
формалізованих правил побудови взаємовідносин між членами у команді
розробників, жорсткий контроль над можливістю об’єднання ролей у проектній
групі дозволяють у значній мірі позитивно вплинути на очікувані результати.
Модель
процесу MSF є окремим випадком ітераційної моделі. Вона використовує поняття
„віх” (моментів синхронізації проектної групи і замовника), скорочуючи цикл
розробки за допомогою механізму випуску версій і разом з моделлю проектної
групи визначаючи ясну і чітку відповідальність ролей.
В основі
цієї моделі лежить кілька основних ідей:
-
конструювання рішень з доступних для огляду і керованих частин;
-
фази проекту завершуються віхами;
-
випускаються версії продукту;
-
планування виконується з урахуванням ризиків.
Модель
процесу проектування MSF (рис. 10.2) складається з п’яти фаз і п’яти віх,
якими завершуються ці фази (слід зазначити, що модель постійно еволюціонує, у
попередній редакції вона мала чотири фази і чотири віхи) .
Орієнтація
на віхи визначає, що невелика, заздалегідь визначена частина загального рішення
буде отримана й перевірена вчасно, ризики планування і якості будуть відомі
заздалегідь, що надасть можливості їх усунення. Цим
вона дуже схожа до основних положень спіральної та ітераційної моделей.
Управління
проектом згідно MSF – це управління зовнішніми і внутрішніми віхами, а також
процесом, що призводить до їхнього досягнення.
Необхідно
відмітити, що на діаграмі процесу (рис. 10.1) зображені саме
фази проекту і немає прив'язки до часу. Крім того, дана діаграма не затверджує,
що тривалість усіх чотирьох фаз збігається.

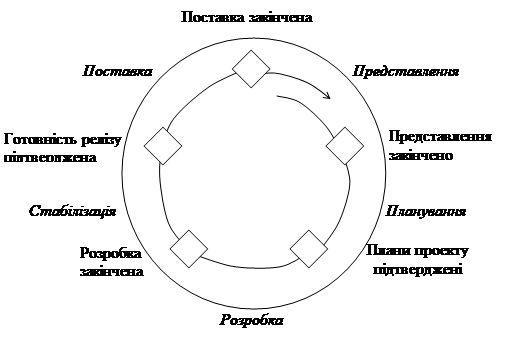

Рис. 10.2 – Діаграма моделі процесу MSF
Віхи більше
орієнтовані на замовника, ніж на розробника. Кожна віха – це точка
синхронізації, коли команда заново переглядає очікування замовника і ризики. Це
точки обговорення і ревізії, а не точки фіксації прийнятих рішень, вони
дозволяють проектній групі і замовникам порівняти границі проекту і очікування
користувачів.
Планування
з урахуванням ризиків:
-
MSF заохочує розробників створювати макети і прототипи якомога
раніше. Це знижує ризик одержання неповноцінного продукту, нереального графіку
або краху всього проекту;
-
визначається, які можливості і коли повинні бути реалізовані;
пріоритети задачам розставляються на підставі:
–
управлінських і бізнесів-ризиків – гарантія того, що в черговій версії будуть
реалізовані особливо важливі для бізнесу функції;
–
технічних ризиків – гарантія того, що потенційно ризиковані функції будуть реалізовані
в першу чергу, і це надасть достатній ресурс часу для
ретельного тестування і, якщо буде потрібно, пошуку компромісів;
-
розробляється план по запобіганню найбільш ймовірних і
небезпечних ситуацій і, про усякий випадок, план „ліквідації катастрофи”;
-
обов'язково переглядається проектний план для включення в нього
цього „пом’якшуючого” ризики плану. Як правило, це вимагає збільшення
необхідних ресурсів і часу, а також виконання додаткових задач.
Якщо
компоненти, пов'язані з високим ступенем ризику, потребують більше часу, ніж
було розраховано, то планування з урахуванням ризиків надасть
додатковий час для реагування.
Оцінка
ризиків і наявність плану «ліквідації катастрофи» допомагає визначати
доцільність впровадження інновацій, а також надає можливість відмінити їх
впровадження, якщо очікувані цілі не були досягнуті, чи в процесі впровадження
виникли проблеми.
Орієнтація на випуск версій продукту. Випуск декількох
версій продукту означає, що не уся функціональність реалізується відразу,
процес розробки є ітерованим і проектна група приймає
рішення про включення тієї або іншої функціональності в міру необхідності,
орієнтуючись на версії і дати випуску.
При
послідовному випуску версій проектна група може почати з реалізації функцій,
найбільш критичних для замовника, і планомірно
одержувати від користувачів зворотний зв'язок, що буде потрібно при розробці
наступних версій. Модель процесу проектування MSF стимулює проектні групи до
розгляду розроблювального продукту нарівні з існуючим, що підтримується як
версії.
Перший
випуск продукту містить базовий набір функцій, а наступні – включають все
більше і більше додаткових функцій, аж до фінального продукту. Наступні версії
дозволяють проектній групі в черговий раз перевірити або змінити образ продукту
(наприклад, якщо змінилися вимоги бізнесу).
Крім
того, випуск версій дозволяє здійснювати впровадження процесних інновацій в
перервах між випусками окремих версій, підвищуючи технічний потенціал компанії-розробника
і надаючи їй можливості починати розробку нової версії з використанням нових
технологій.
MSF є орієнтованою
на продукт методологією. Орієнтація на продукт означає, що, на відміну від
орієнтації на процес, яка характерна, наприклад, для стандартів CMM/CMMI, пріоритетом є створення продукту високої якості.
Орієнтовані
на процес методології ставлять своєю метою чітке дотримання формальних
підходів, що далеко не завжди означає створення продукту, який повністю
відповідає очікуванням замовника. З цієї причини можливе створення неякісного
продукту, навіть якщо організація сертифікована за найвищим рівнем CMM/CMMI.
Орієнтація
на продукт – фокус усіх зусиль на створення якісного продукту, цією ідеєю
пронизано усе, що стосується даної методології, у зв’язку з чим MSF значно більш
застрахована від створення продукту, що не відповідає очікуванням замовника.
Методологія
Rational Unified Process (RUP) – ітеративний процес, що передбачає управління вимогами і
змінами на основі об’єктно-орієнтованої та компонентно-орієнтованої
технологій і побудови та обслуговування моделей, які дають семантично багаті
представлення програмної системи під час її розробки
Ключові
терміни:
Робітник – визначає поведінку однієї
особи чи групи осіб, які виконують певну роль.
Дія – найменша частина роботи (технічна операція).
Артефакти – штучні об’єкти (конструкції моделювання і документи), які виділяють, підтримують і використовують як вихідну інформацію

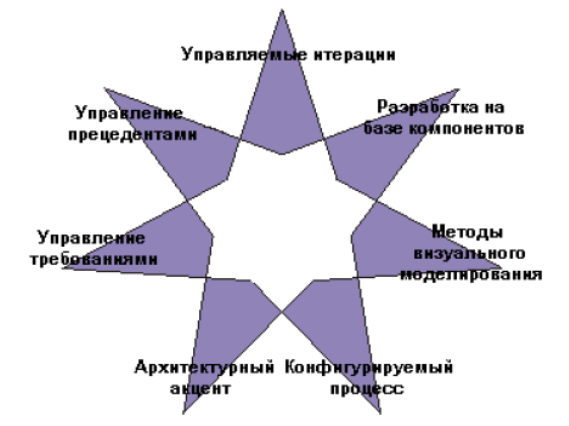

Рис. 10.3
– Основні ідеї RUP
RUP представляє
процес розробки в двох вимірах:
- за змістом дій учасників груп розробки (основним потокам робіт)
– статичний аспект процесу – описано в термінах основних потоків робіт
(виконавці, їх дії і т.д.);
- за часом (по стадіям життєвого циклу системи, яка розробляється)
– динамічний аспект процесу – описано в термінах циклів, стадій, ітерацій та
етапів.
Рис. 10.4 – Виміри

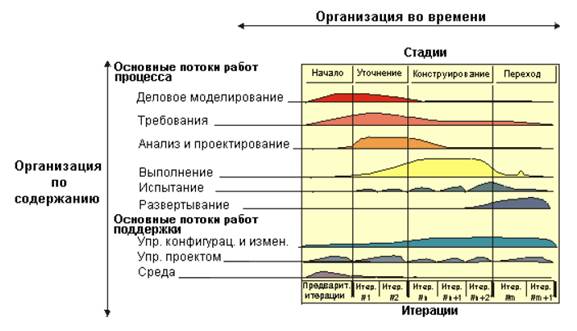

процесу розробки у методології RUP
Шість
потоків робіт процесу розробки:
-
бізнес-моделювання;
-
вимоги;
-
аналіз та
проектування;
-
виконання;
-
тестування;
-
розгортання.
Три
потоки робіт підтримки:
-
управління
конфігураціями та змінами;
-
управління
проектом;
- середовище.

Рис. 10.5 –

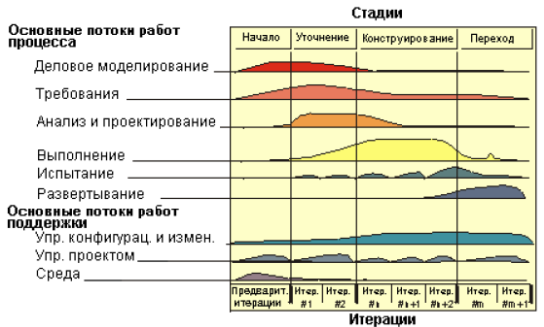

Життєвий цикл програмного проекту згідно з методологією RUP
Важливий
недолік розглянутих методологій полягає у їх
складності. Для їх повної реалізації потрібно, як правило, дотримання значної
кількості формальних процедур, що відволікають значні ресурси і далеко не
завжди є потрібними з погляду створення якісного продукту.
На заміну
таким методологіям в останній час стали
використовуватися так звані методології швидкої розробки, що мають мінімум
накладних витрат і сфокусовані лише на найважливіших моментах.
Екстремальне
програмування (XP) – підхід, основна ідея якого полягає у тому, що робити
потрібно лише те, що приносить користь для проекту і не робити того, що користь
не приносить.
Важливі
принципи XP: сумісне володіння кодом; юніт-тести;
парне програмування; розробки на основі «user stories».
СP.10 – Сучасні методології управління програмними проектами
1. Модель програмного забезпечення MSF [4, С. 145-157].
2. Терміни основних потоків робіт у RUP [4,
С. 99-120].
